杉皮奮闘記 vol.10 屋根材への準備期間、天日干
住まい2020年8月31日
杉皮葺きWS(8月2日奮闘記)時、参加者に紹介された資料、『住まいの伝統技術』(安藤邦廣・乾尚彦・山下浩一)によると、
「採集したあとの杉皮の伝統的な仕立て方は次のようになる.
1.運ぶ
その日のうちに,山から乾燥させる場所まで持ってくる.
2.アラノシする
表を上にして重ね,上に木など重しをのせる。早くて3~4日,普通半月からひと月行う.
3.天日で1枚ずつ乾かす
表を上にして,朝9時頃から,翌朝,日の出前まで乾燥させる.夕方は乾燥しすぎて集めにくい.逆向きに干すと.まるまって使いものにならなくなる.
~(略)」

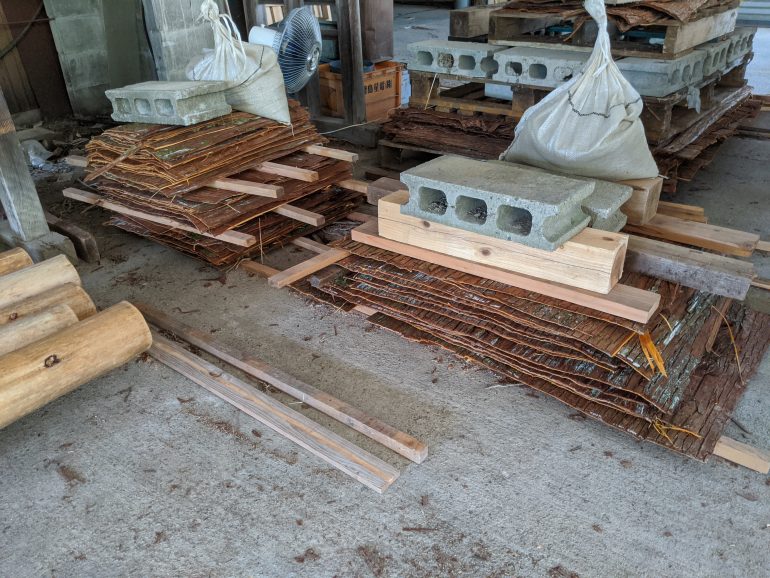

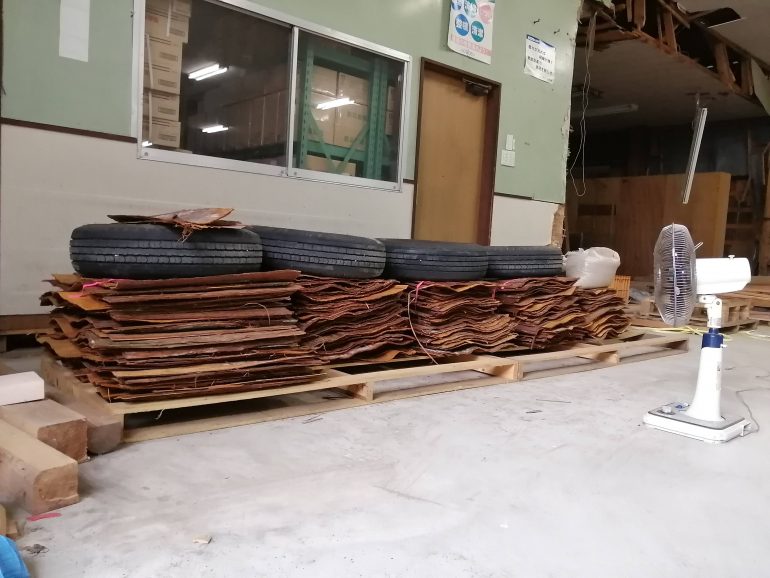

8月初めに採ってきた杉皮を、半月ほど大埜地集合住宅アラノシしていました。
参考資料の半月を経過したということで、次は行程3、天日干しをしてみました。

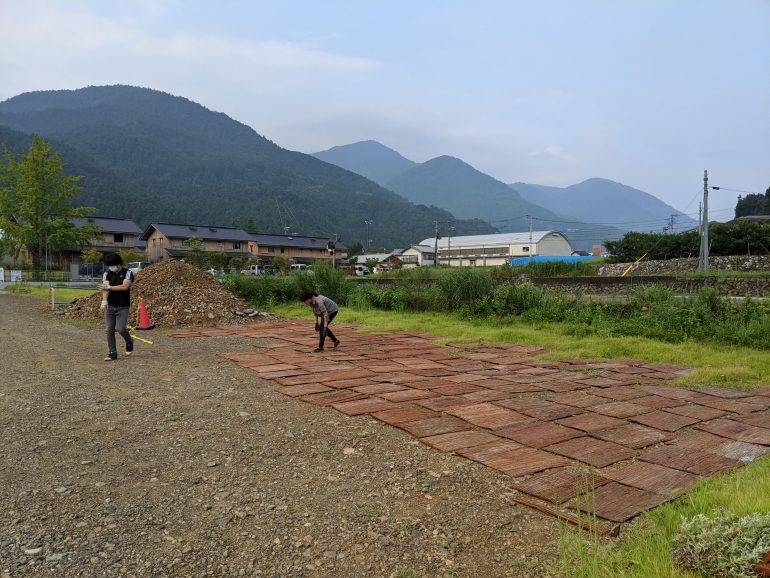

集合は、それぞれ出社前の7時集合、既に太陽が昇り、じりじりと暑くなりそうな予感。

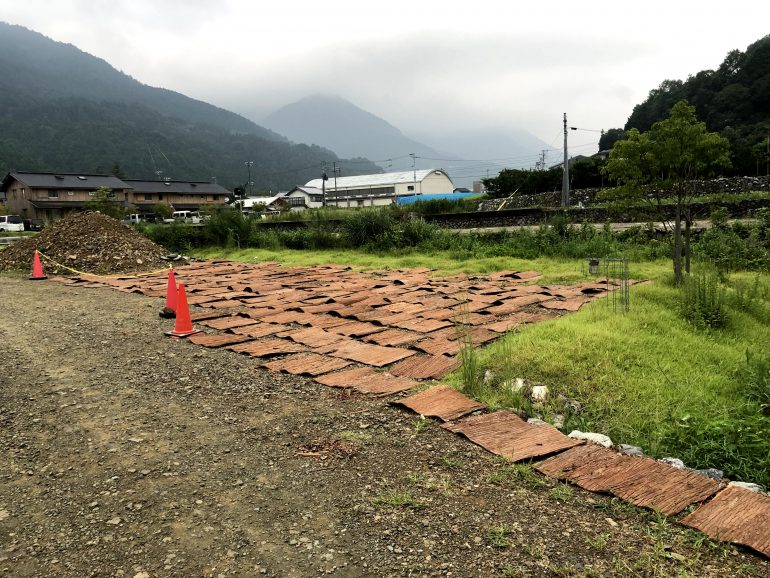

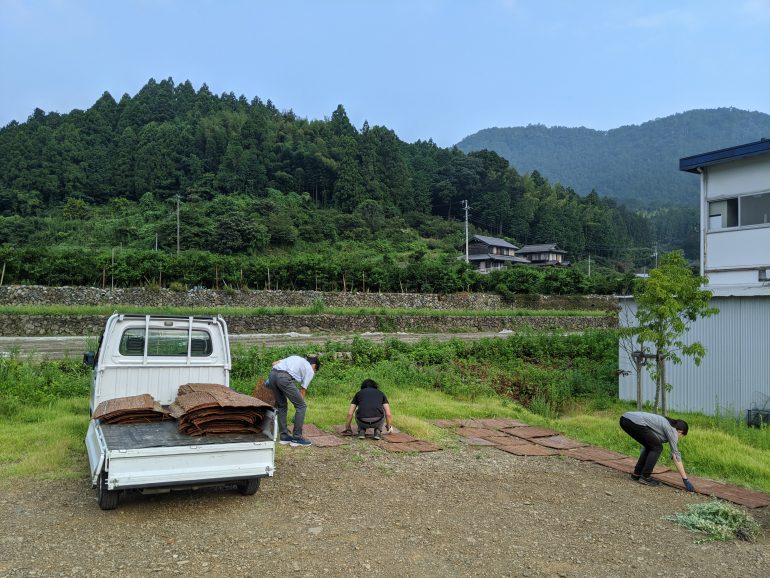

平らなスペースに並べて乾かします。今回は、鮎喰川コモン建設現場横の駐車場に並べました。
並べてみると結構なスペースになり、今までの奮闘が思い出されて感慨深い。

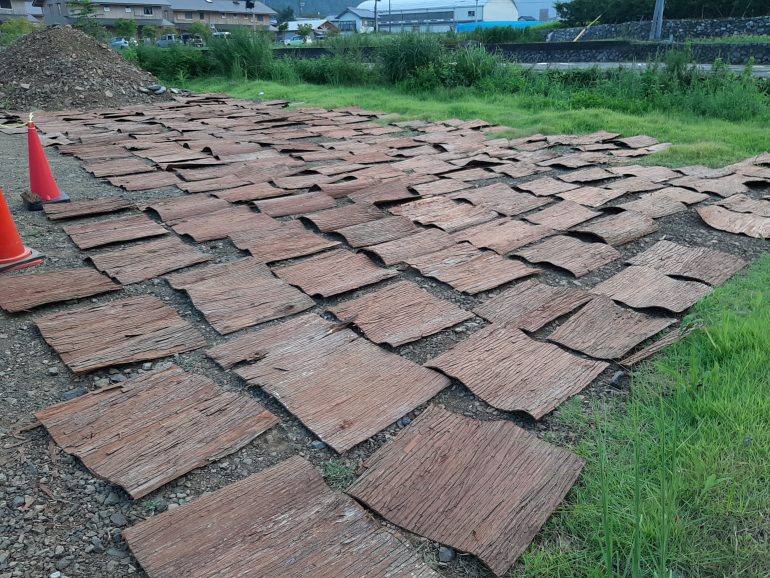

スペースが足りなくなるほどの量でした。間隔をつめて、目一杯に敷き詰めました。
お昼に見に行っていると…
曲がってる!!

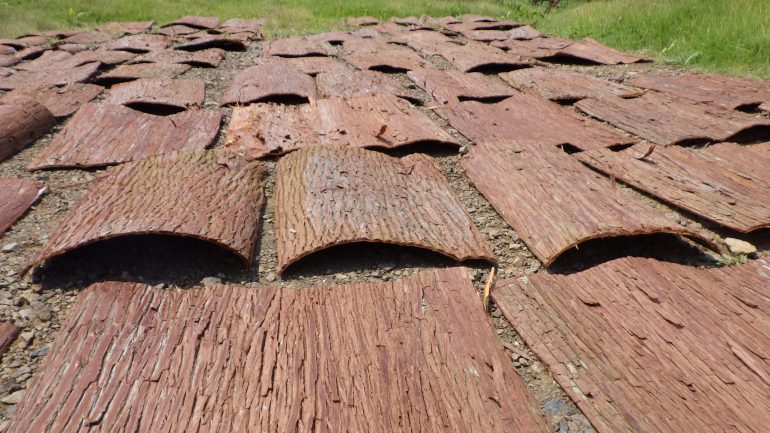

元々の木の曲線に丸まっているばかりでなく、皆それぞれ思い思いの方向に反っていらっしゃいます。
再度アラノシをして平らにするため、今は気長に見守ります。
夕方には、かなり乾燥が進み叩くとコン、コンというくらいの乾燥状態。

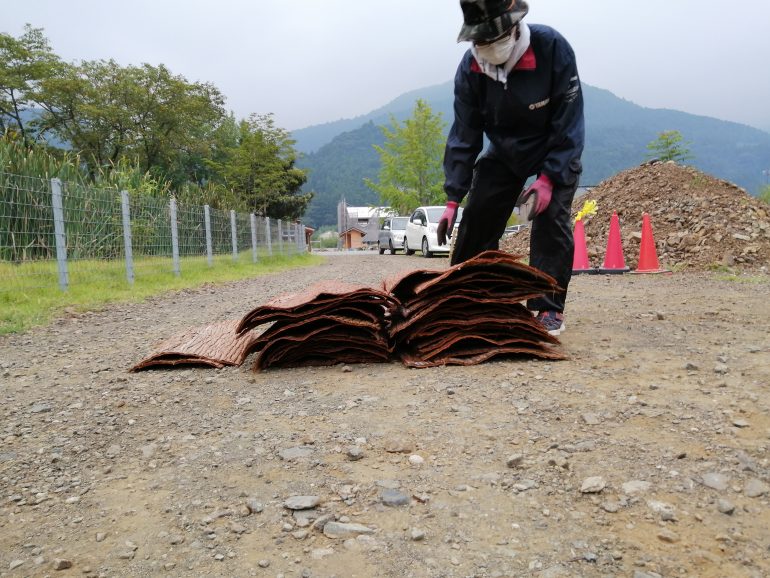

取り込むのは、翌朝の日の出前、集合は6時です(早い)。
「乾燥しすぎると集めにくい」という記述でしたが、確かに前日夕方時点では、湿気がなくなり重しを乗せると割ってしまいそうな感じでした。しかし、朝には若干外気の湿気を取り込み、昨日よりはしっとりした印象。(なるほど、運びやすいとはこういうことか)
取り込んだら再びアラノシです。量が多くなってくると、乾燥、アラノシなどのスペースも必要です。数年の間隔で葺き替えも必要な杉皮屋根なので、今後はコモンの広場で天日干し、なんていう風景も見られるのでしょうか?
いよいよ、最初に採集した杉皮たちは最終工程の段階。屋根素材として完成が待たれます!
(レポート:駒形)
杉皮材の完成、使用過程には様々な段階があります。今後も作業は続きますので、興味のある方は、sugikawayane@gmail.comまでご一報ください。ご一緒できる作業のご案内や杉皮情報をお届けします。
